决战六十天完成全年目标任务 | 乌拉特中旗56万千瓦风电项目62台机组全部吊装完成
11月18日,随着最后一台巨型风机叶片在130米高空精准就位,巴彦淖尔市防沙治沙和风电光伏一体化工程乌拉特中旗56万千瓦风电项目62台风力发电机组的吊装工作全部完成。

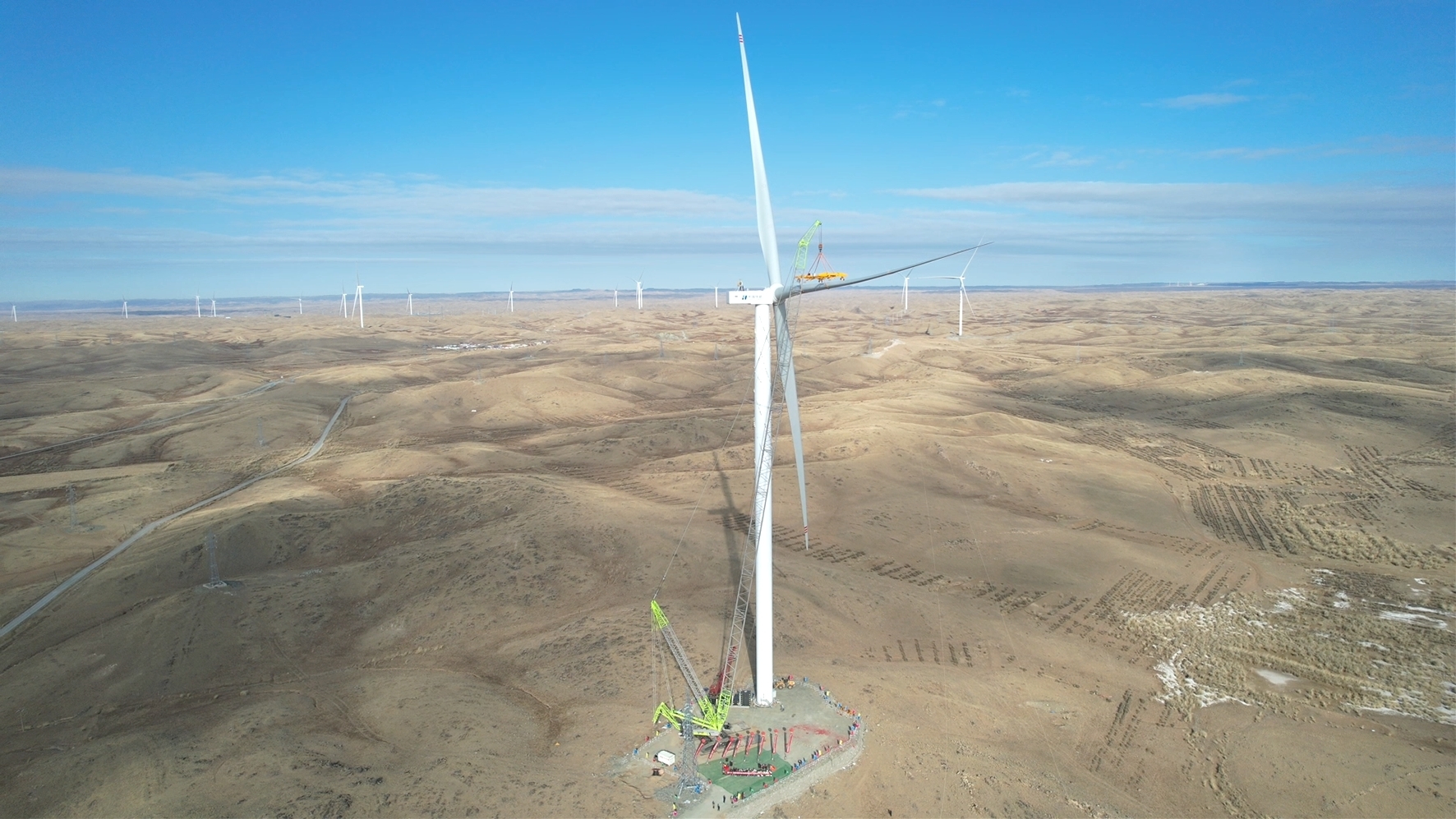

吊装现场
“风机吊装是整个风电基建项目中技术最复杂、安全风险最高、周期制约最紧的关键一环。面对机组单件重量大、山地吊装平台面积受限、吊装工艺复杂及天气恶劣等难点,我们坚持打样先行、流水作业,有力保障风机基础施工与吊装等工序安全高效推进。”项目部经理纪辉说。
据介绍,该项目属于自治区首批防沙治沙和风电光伏一体化工程项目,共安装62台单机容量9兆瓦、10兆瓦的风电机组,总装机容量达56万千瓦。机组采用大容量、长叶片、高塔筒组合,风机叶片全部采用全碳纤维材质,叶轮直径230米,轮毂高度130米,是当前自治区单机容量最大的风电项目之一。“我们用22天完成了11.2万亩生态治理工作,78天完成了62台风机基础浇筑,138天高质量完成了全部风机吊装任务,192天高效完成了升压站建设调试。项目建设全程安全、有序,打造了经得起检验的‘优质工程’。”纪辉说。
项目全面投产后,预计年发电量可达12.87亿千瓦时,每年可减少使用38.7万吨标准煤、减排二氧化硫106.81吨,将有效带动当地经济增长,推动能源结构调整,提升清洁能源占比。
