近日,乌拉特中旗德岭山500千伏变电站电网侧储能项目进入收尾阶段,各项工作正紧锣密鼓推进,即将并网投运。

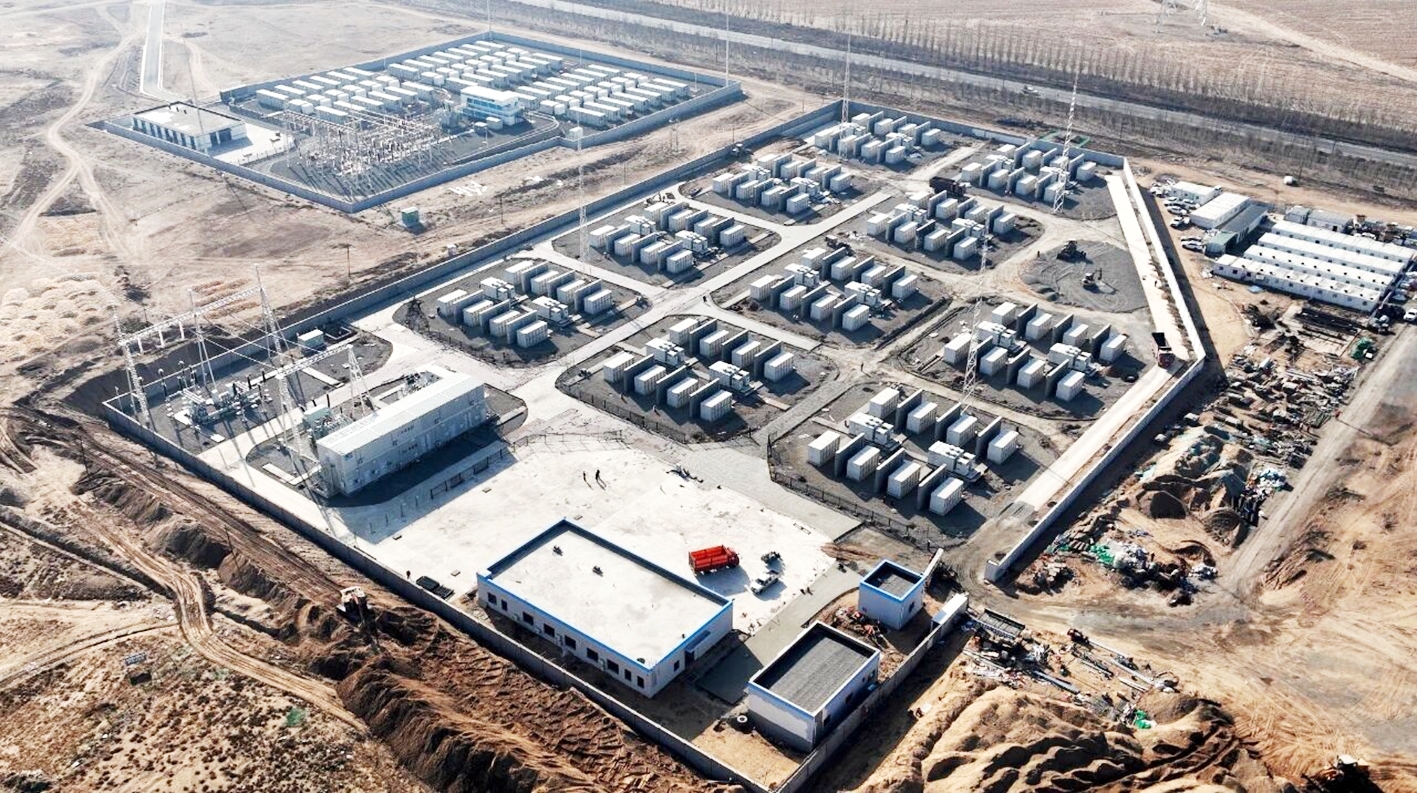

项目现场
乌拉特中旗德岭山500千伏变电站电网侧储能项目目前正在进行道路硬化、基础固化及场内照明施工等作业,施工现场繁忙有序,建设者全力以赴推进后续接线及系统联调工作,确保项目按期达标投运。“综合楼及附属用房施工已完成,220设备区安装调试完成,80台电池仓,20台pcs已全部安装完成,整体工程进度完成95%。”该项目总工程师吴昊介绍
该项目作为自治区第一批电网侧独立新型储能电站示范项目,总投资3.8亿元,由巴能(乌拉特中旗)能源管理有限公司建设,选址于乌拉特中旗德岭山镇。得益于乌拉特中旗“四证齐发”的高效审批服务,通过多部门协同联动、并联审批,将原本近一年的审批周期压缩至3个月以内,为该项目快速推进奠定了坚实基础。项目建设容量为100兆瓦/400兆瓦时储能系统,配套建设220千伏升压站一座,储能系统通过35千伏集电线路接入升压站,再经220千伏线路接入德岭山500千伏变电站,线路全长约0.5公里,采用电缆敷设方式一次性建成。项目投运后,可实现每小时输出电力10万千瓦时,持续输出4小时,预计年平均发电量达179601.92兆瓦时,年减排二氧化碳约17.9万吨。
“储能电站投运后,将进一步增强区域电网调峰调频能力,提升新能源电力的消纳效率,为能源结构优化提供有力支撑。现项目设备安装调试已完成,具备并网条件,项目投入运营后,将为区域能源结构转型提供强劲动能。”该项目项目经理韩明松说。
