带电立杆保春灌
发布时间:2023-03-30 10:57:27 通讯员:高尚 文/图 编辑:雷丽娜 来源:巴彦淖尔日报

  近日,巴彦淖尔供电公司配电带作业中心的绝缘斗臂车缓缓开进乌拉特前旗供电分公司921庆华线配电网施工现场。“今天我们的工作任务是配合前旗分公司35千伏树林子变电站921庆华线主干前进分支1号杆的带电组立电杆和带电接火工作……”在做好现场安全措施后,带电作业人员穿上绝缘服、戴上绝缘手套、登上绝缘斗臂车,顺利完成带电导线绝缘屏蔽工作,为带电立杆做好前期准备。

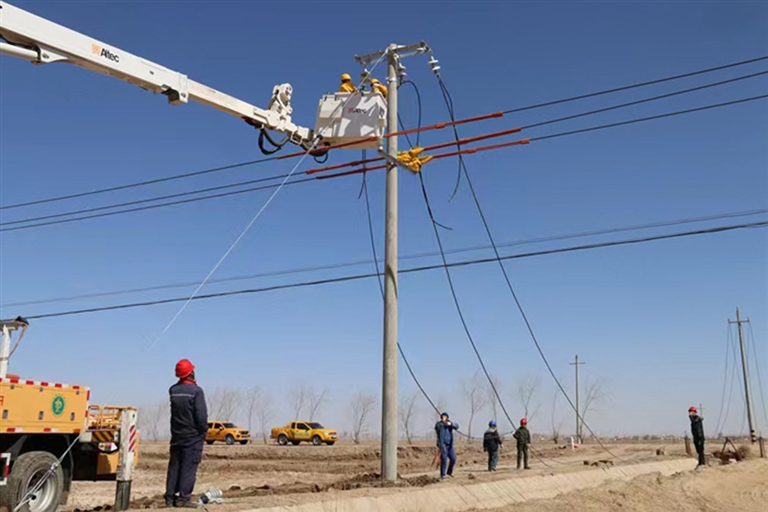

施工作业现场

  近年来,随着前旗树林子地区机井用电业务量不断增长,用电负荷不断增加,特别是春灌用水量大,导致线路满负荷运行。为保障春耕春灌的供电可靠性,乌拉特前旗供电分公司统筹规划,将该地区重载线路纳入配电网工程进行升级改造。“若前进分支接火若采取停电接火方式,将影响921庆华线主干接带新普爱多饲料厂、新安粮库、7个扬水站以及4000余户农牧民的用电,同时会使新线路启用接火日期滞后,为保证春灌及时顺利进行,我们与配电带作业中心联合施工,采取带电作业方式,有力推进工程进度的同时,保障春耕春灌用电无忧。”乌拉特前旗供电分公司树林子供电所负责人介绍说。中午12点,15米的新电杆带上绝缘“帽子”,跟随着吊车臂膀飞上30米高空,随后顺利穿过10千伏高压线路,稳稳进入坑位,安装到位。历时3个小时,带电立杆作业顺利结束。

  据了解,该项配电网工程全线改造高压7.279公里,如果按照传统施工方法,必须将该线路停电再进行施工作业,采用带电立杆方式,可以在不停电的情况下完成电杆组立和线路接火工作,既缩短了新线路投入运行时间,又确保了春灌用电高峰期间周边农户、企业用电不受影响。


bdall.peaapk.com xtrb.peaapk.com hdwxxg.peaapk.com qhdceo.peaapk.com tsxxg.peaapk.com lyshangdu.peaapk.com hsrb.peaapk.com lanfxx.peaapk.com chengdenews.peaapk.com szyongdian.peaapk.com dtnews.peaapk.com yqnews.peaapk.com changzhinews.peaapk.com jcnews.peaapk.com sxjzxww.peaapk.com sxycrb.peaapk.com lfxww.peaapk.com sxllnews.peaapk.com nmgnews.peaapk.com baotounews.peaapk.com tlsxxg.peaapk.com bynesrmtzx.peaapk.com shenyangx.peaapk.com dlxxgs.peaapk.com northtimes.peaapk.com jilin.peaapk.com ccxxg.peaapk.com 0437.peaapk.com ybrbnews.peaapk.com avapk
